聚酯玻纖布公路施工詳情
聚酯玻纖布滿鋪于行車道和超車道的中面層與下面層間,鐵刨路面上、中面層,人工配合空氣壓縮機清理下面層頂面,待下面層頂面干凈且干燥后,對下面層頂面進行開槽,除凈渣塵后用密封膠進行灌縫,同時準備好熱瀝青,并做好熱瀝青灑布車的檢查工作,做好鋪設聚酯玻纖布的人員安排工作。
在大面積撒布熱瀝青前,需要現場標定灑布量,一般灑布量為0.9~1.2L/m2,不宜過多,瀝青過多會形成夾層,造成混合料推移或泛油現象。在標定好灑布量后,灑布車勻速進行撒布熱瀝青,撒布需均勻后,每1000米左右檢測一次灑布量,撒布溫度不得低于1650C,在熱瀝青撒布后鋪設聚酯玻纖布前需對撒布后的粘層進行保護,避免施工機械、人員造成污染,雨天應禁止撒布。

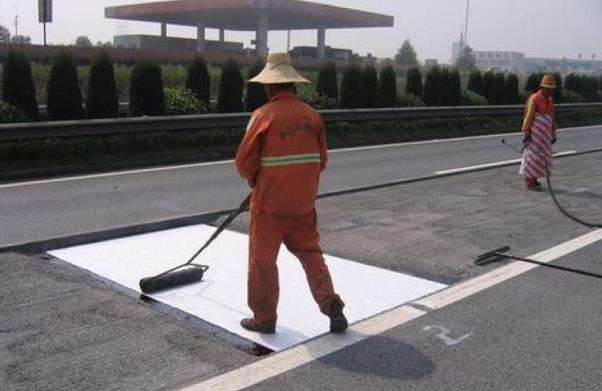

在瀝青撒布后,立即采用人工鋪設,避免熱瀝青溫度損失過快,熱瀝青溫度越高,越易于滲透、粘結。行車道、超車需要同時人工推進粘貼,鋪設過程中,兩車道間易形成空隙,需及時調整,保證玻纖布滿鋪路面,兩幅布間一般需重疊,重疊寬度不小于2cm。
聚酯玻纖布鋪設完成后,宜盡快撒布粘層油并鋪筑瀝青混合料面層,避免造成污染,在攤鋪過程中,發現有卷起或者粘貼不緊密的情況,應進行人工撒布熱瀝青,重新粘貼。
鋪設于基層頂部裂縫或基層挖除修補處的施工工藝流程基本和鋪設于瀝青混凝土路面面層間基本相同,下面就兩種情形進行簡單敘述,不再重復詳細論述。
鐵刨面層后,對基層頂部裂縫密封膠灌縫處理,沿裂縫兩側撒布熱瀝青,撒布寬度為60cm,熱瀝青灑布量為0.9~1.2L/m2,聚酯玻纖布粘貼寬度為60cm,鋪設長度應滿足裂縫長度,通常在裂縫長度方向上各延伸5Ocm左右,使裂縫頂面形成瀝青玻纖布防水層,避免出現短鋪、少鋪現象,造成雨水深入基層裂縫。
路面維修過程中,對基層松散、沉陷等點病害進行挖除修補,修補后,沿基層坑槽四周撒布熱瀝青,并鋪設聚醋玻纖布,鋪設寬度為60cm,同時做好邊角重疊粘貼,不得出現卷起或粘貼不牢現象,鋪設于基層點病害處治四周,可有效預防雨水進入基層薄弱處,確保基層修補后無病害再生。

同類文章排行
- 防滲土工膜鋪設全流程解析!5 步避開 90% 工程隱患,防水效果提升 3 倍
- 影響復合土工膜材料耐久性的主要因素有哪些?
- 如何加強渠道防滲工程的質量管理以HDPE土工膜為例
- 蓄水池防滲中,塑料類和復合土工膜均有應用
- 復合土工膜在渠道防滲節水改造中的應用
- 渠道中應用土工膜連接的質量控制要點
- 公路工程中土工布的物理特性有哪些?
- 魚塘養殖土工膜施工經驗介紹
- 土工膜軋花成糙法和化學發泡成糙方法有什么區別
- 膠接法施工土工膜的水力性能變化及膠接法拼接要求
最新資訊文章
- 復合土工膜施工前,這 3 大質量關卡必須過
- 從阻隔滲透到抗老化,復合土工膜如何破解復雜環境施工難題?
- 土工膜鋪設的隱藏技巧:如何避免90%的漏水隱患?
- 基層處理+防滲毯鋪設:打造頂級防滲效果的秘訣!
- 垂直 vs 水平!水池防滲方案終極對決,答案讓人大跌眼鏡
- 膨潤土防水毯施工前必看:基層檢查、環境評估、材料準備攻略!
- 會呼吸的防水材料!膨潤土防水毯的智能自修復機制大揭秘
- HDPE如何攻占高端制造市場?
- HDPE土工膜:化工、石化、油田領域的“全能防護盾”
- 暴雨季施工必備:高溫環境防滲膜焊接安全操作手





首頁
電話
QQ
聯系
